南非800MWh电池储能项目计划于2019年12月完工
Eskom将沿公司配电场址在东开普省、北开普省、西开普省和Kwa-ZuluNatal的不同地点开发800MWh的电池储能项目。这些项目计划于2019年12月完工。
本周,南非国有公用事业公司Eskom在一次活动中公布了分布式储能计划,致力于开发总计1400MWh的太阳能兼电池储能项目。
上周,Eskom与非洲开发银行集团共同发布了该计划的环境和社会管理框架研究成果。非洲开发银行将联合世界银行为该计划提供资金。
计划覆盖的范围很广,涵盖了在南非所有九个省份开发的储能项目,这些储能项目将分成开发和施工两个阶段进行。
第一阶段:Eskom将沿公司配电场址在东开普省、北开普省、西开普省和Kwa-ZuluNatal的不同地点开发800MWh的电池储能项目。这些项目计划于2019年12月完工。
充电温度:0~45℃
-放电温度:-40~+55℃
-40℃最大放电倍率:1C
-40℃ 0.5放电容量保持率≥70%
第二阶段:开发60MW分布式太阳能光伏发电兼640MWh电池储能项目。所有九个南非省份都有待开发项目,这些项目计划于2021年12月完工。
在包括热能和机械储能系统在内的一系列技术方案中,Eskom确定电化学电池将成为“满足战略需求的首选解决方案”。电化学电池分为固态电池和液流电池两类,固态电池包括铅酸和锂离子电池(市面项目目前倾向使用锂离子电池,占比约85%),液流电池包括由日本NGKInsulators公司专门制造的锌溴液流电池、钒氧化还原和钠硫电池。

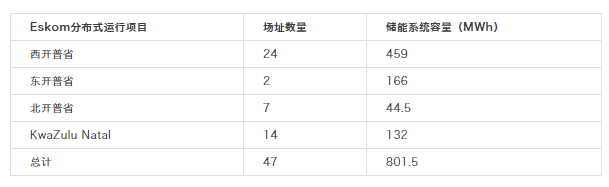

一期项目选中了分布在四个省份的总计47处场址。
环境和社会管理框架研究文件表示,“公司根据电池储能的技术需求选择了场址,用以支持集成可再生能源发电和配电网络的稳定性。”
Eskom表示,“因此,大多数场址位于Eskom现有变电站、风电站或邻近的市政用地。”公司还指出,无须为了满足电池项目开发需求而搬迁人口。
Eskom希望储能可为越来越多的人所用。储能能够更好的整合可再生能源并减轻需求高峰期的电网负担。Eskom已在公司的大型测试设施中进行了一段时间的试验和展示。
